氢能装备智造项目

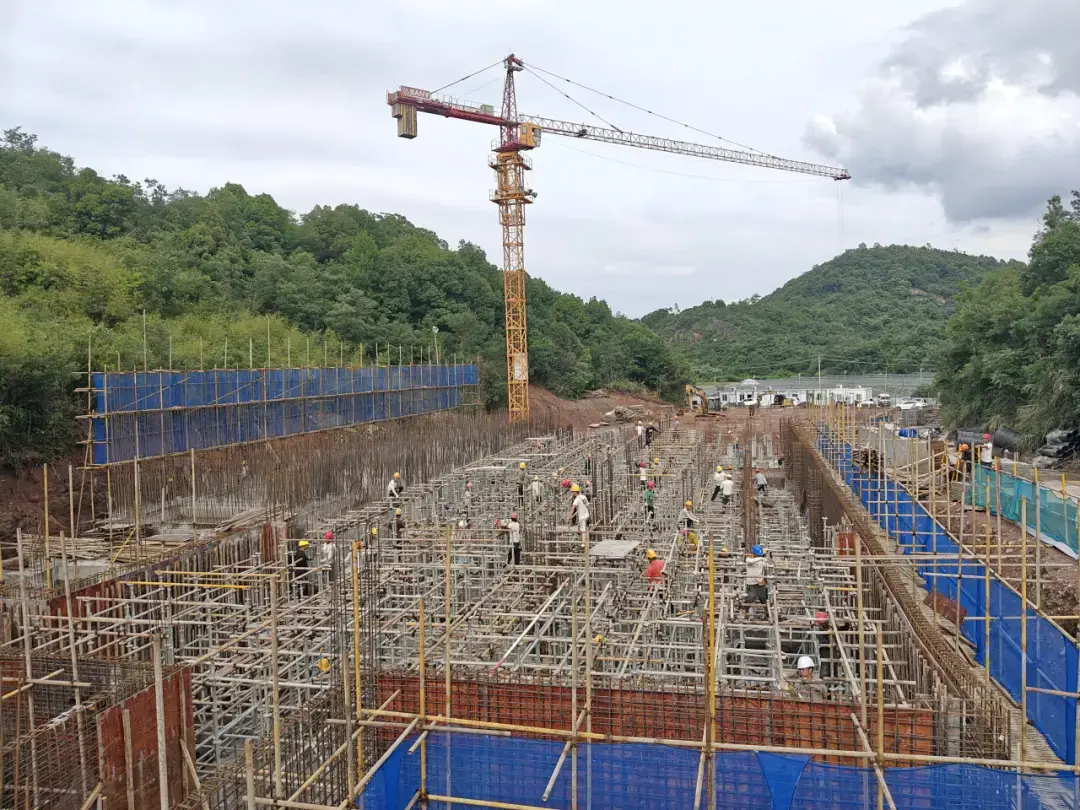

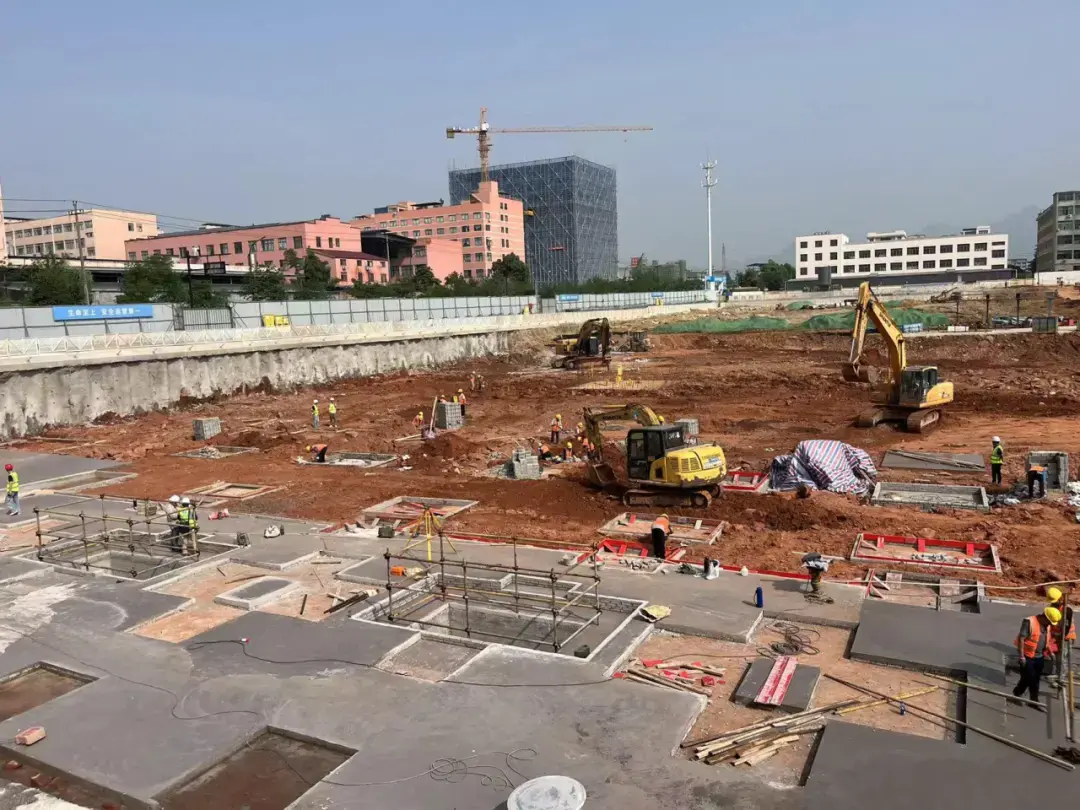

1号厂房承台、地梁浇筑完成;2号厂房:垫层浇筑完成;3号厂房地梁浇筑完成;4号厂房承台、基础梁浇筑完成;5、6号厂房:开挖完成85%。
海纳项目

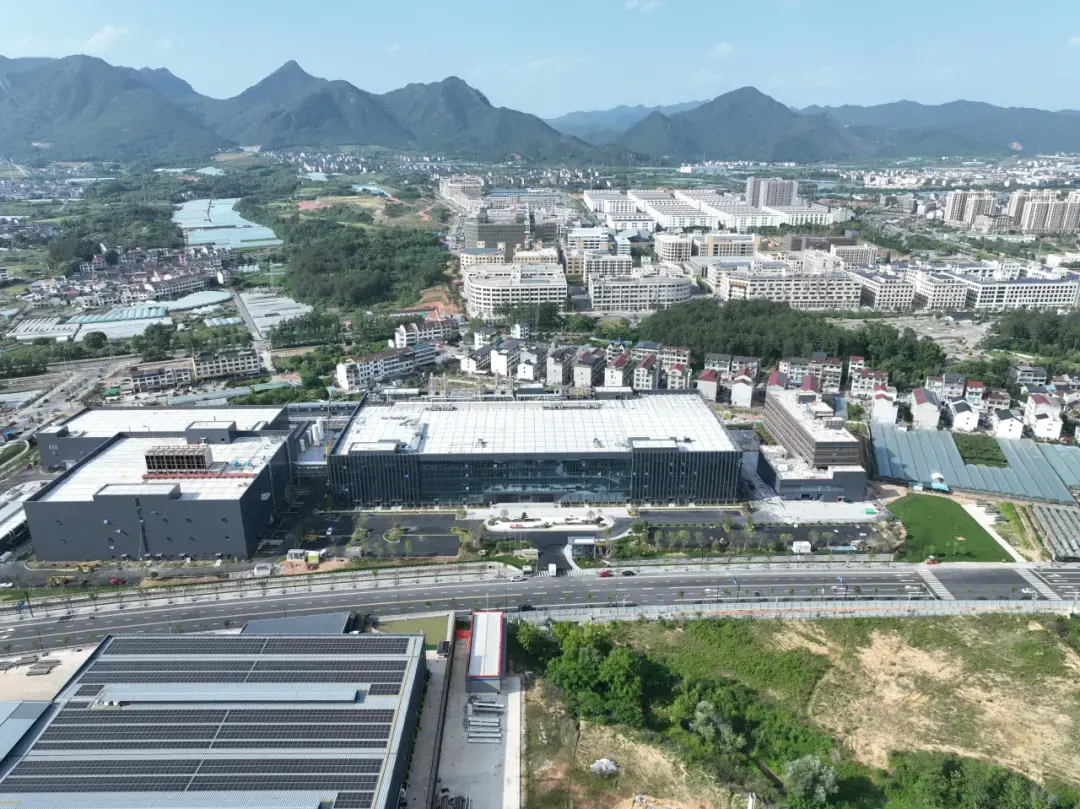

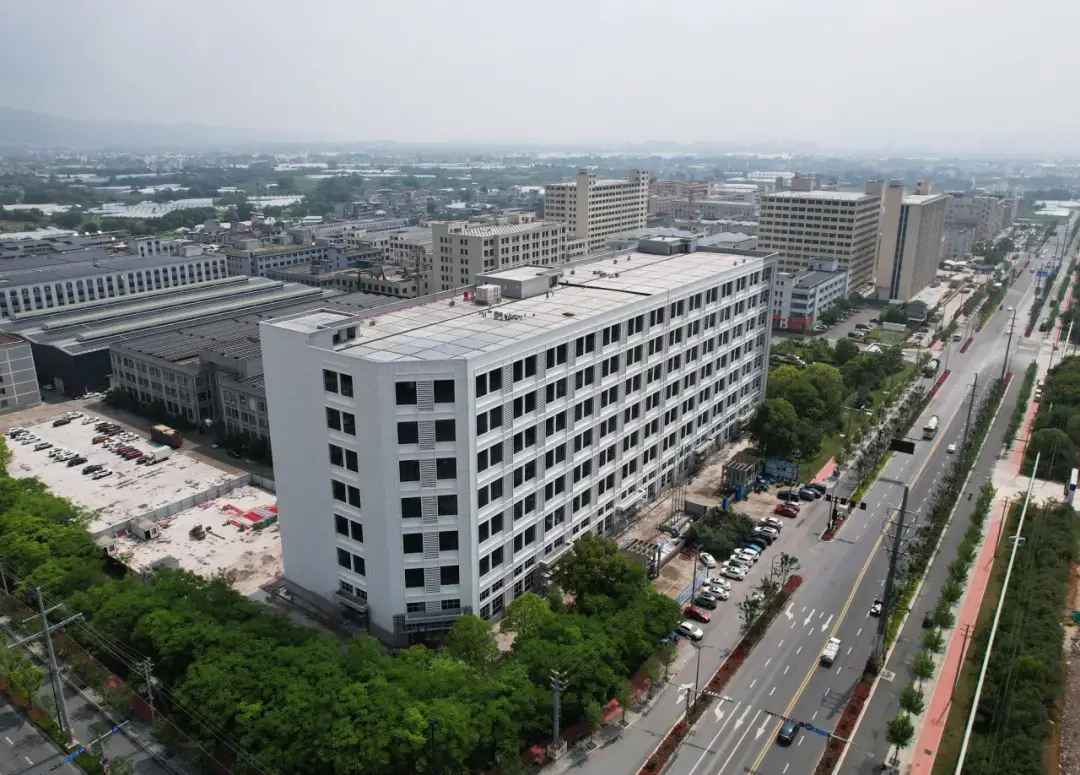

3号甲类库摄像机安装完成;5号宿舍楼监控立杆安装完成,光纤敷设完成;1号厂房办公区风井风管完成80%,2-3层玻璃隔断框架完成90%,墙板基层龙骨完成95%;各楼栋路口坡道完成,室外铺装完成75%,室外路灯、监控设备安装80%。
恒邦包装有限责任公司年处理非金属废料5万吨生产线建设项目

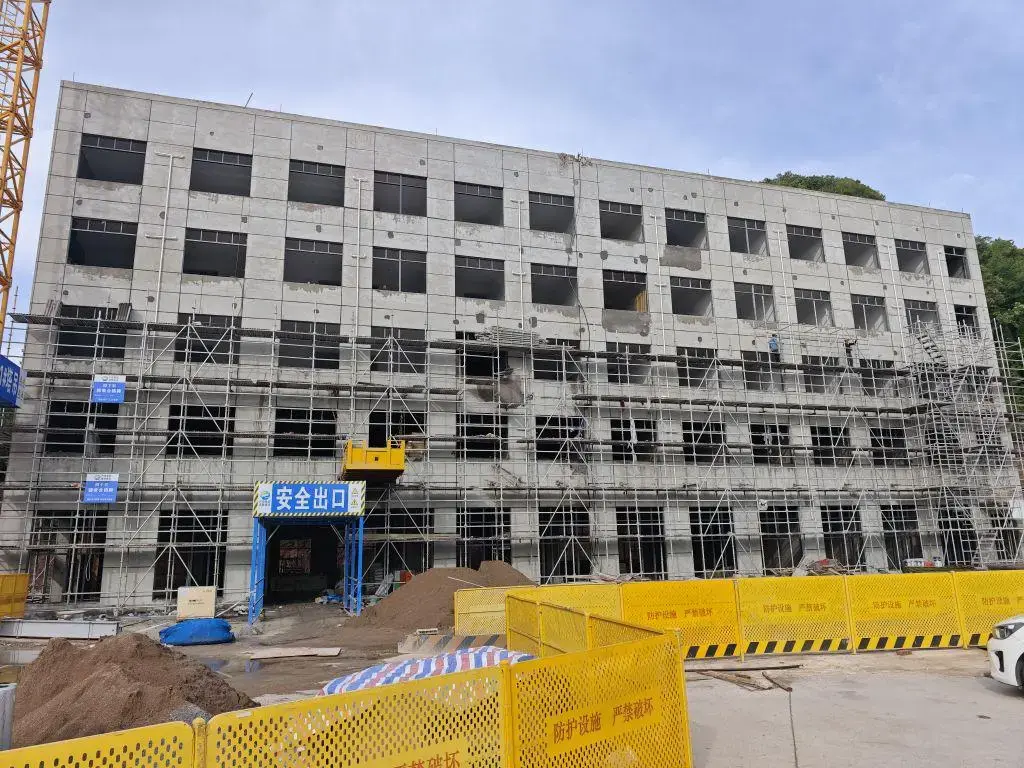

1-1号厂房:固化地坪完成95%,消防喷淋头安装完成,水电桥架安装完成95%,铝合金框架安装完成,室内消防管道完成95%,雨水虹吸管道完成95%。1-1号厂房和1-2号之间外墙钢结构外墙板完成;1-2号厂房:屋面和楼层地面完成,粉刷内外墙完成,腻子完成85%,电梯安装准备开始。卫生间安装完成;2号厂房:内墙和外墙墙体钢丝网片和护角完成,消防和水电安装完成60%,顶棚腻子完成;3号号宿舍楼:内墙粉刷完成60%,卫生间防水完成30%。水电安装和消防安装完成70%;室外配套:北侧道路开始整平完成,北侧消防管道铺设完成,北侧路灯预埋浇筑完成。1-2号厂房南侧雨水管道开挖50%。1-2号厂房东侧及南侧消防管道开挖完成。1-2号厂房南侧围墙开始粉刷完成。PP模块安装完成,顶板砼浇筑完成。
省级经济开发区保障性租赁住房建设项目

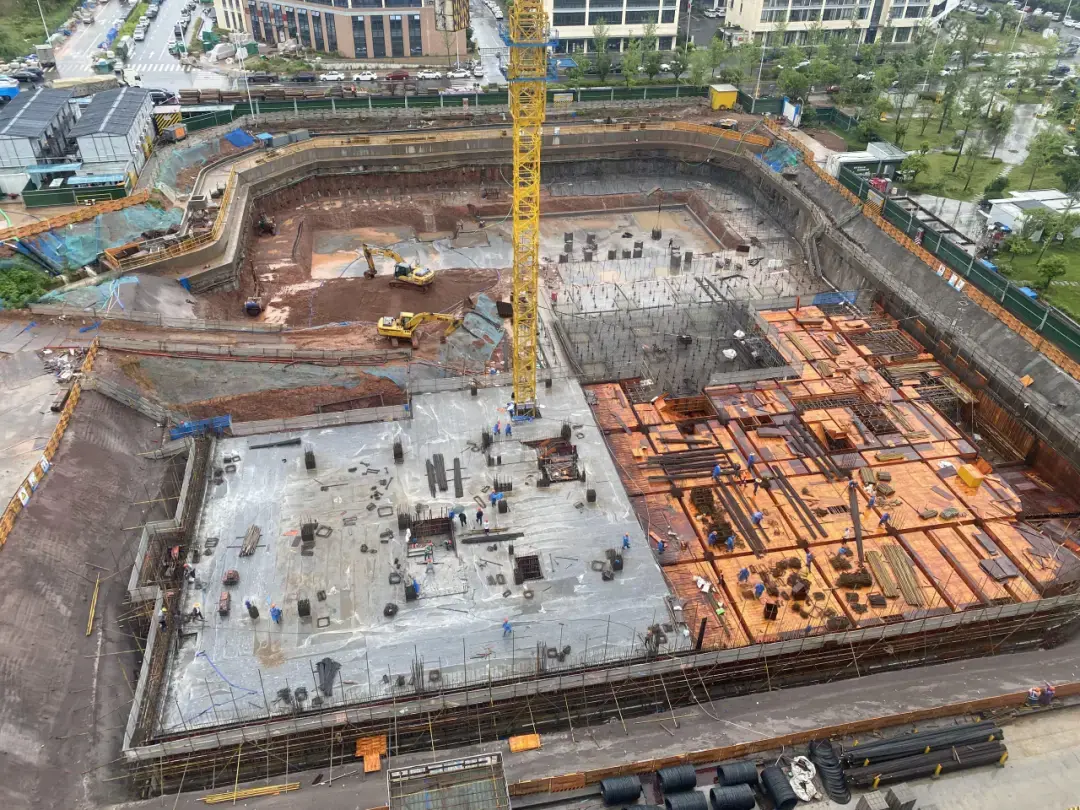

现场地下室出土卸土约8.8万立方。2.底板抗浮锚杆完成620根(占69.4%);围护体系斜锚杆完成138根(占86%);B1区块地下一层梁板地下二层墙柱砼浇捣完成;.B2区块地下一层梁板木工支模基本完成,钢筋工梁板钢筋开始绑扎;C1区块防水保护层完成90%;C1区块基础钢筋绑扎完成80%;A1区块垫层完成85%。
七里社区周宅片区城市有机更新项目

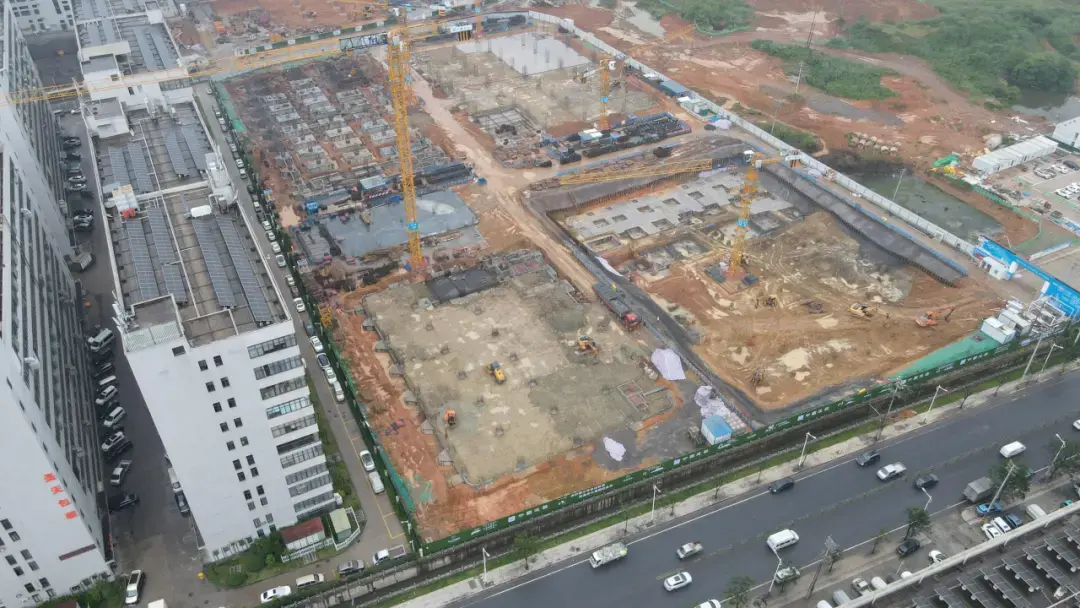

本周出土及统砂共计完成约2万方;一期南侧及西侧围护挂网、喷锚完成90%;二期南侧挂网、喷浆完成100%;3号楼基础承台砖胎模及垫层完成,7号楼基础承台砖胎模完成70%,2号楼基础承台砖胎模完成70%;基础锚杆施工完成40根 。
垃圾转运站和再生资源综合分拣中心建设工程

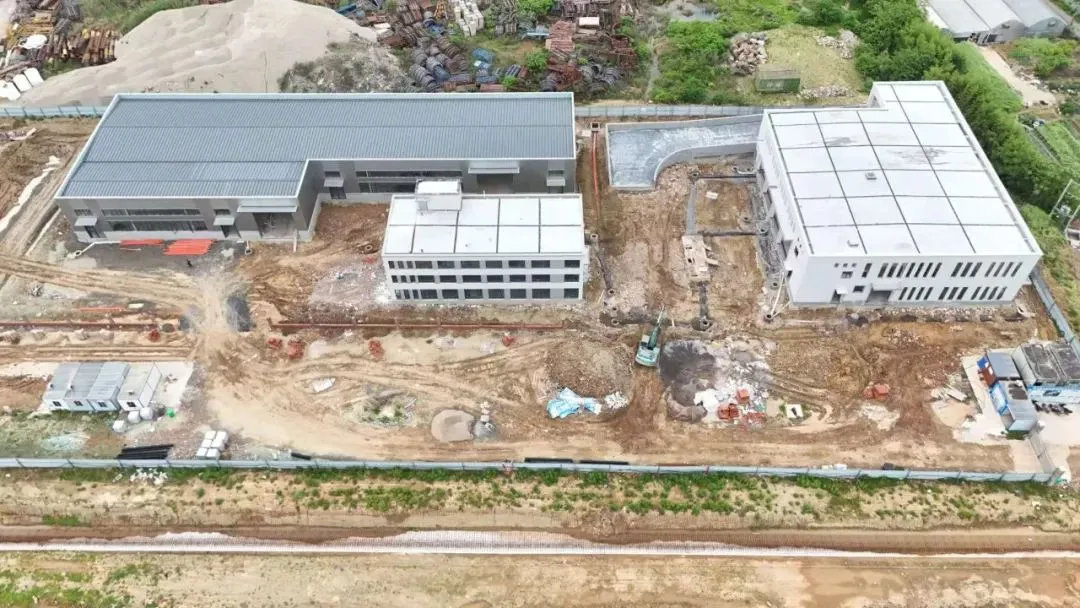

完成室外道路碎石回填70%,完成雨水口安装;完成南侧围墙施工80%、东侧围墙基础开挖;完成办公楼清理。
一点红大道888号南厂房建设项目

完成项目初验。
浦江县牛羊定点屠宰场建设项目

附属(一)一层支模架拆除;.附属(二)支模架搭设。
来源:浦江产投集团
